お知らせNEWS
わかちあいファンド 石垣島プロジェクト(フルリノベーション)工事進捗状況のご報告(2026年8月度)
2026年9月1日投資家の皆様におかれましては、平素より「わかちあいファンド」に格別のご高配を賜り、厚く御礼申し上げます。
本報告書は、現在進行中である本プロジェクトの進捗状況(2026年8月度)を取りまとめたものです。資産価値の最大化に向け、施工の品質および安全性に万全を期して取り組んでおります。以下に詳細をご報告いたします。
| 項目 | 内容 |
| 対象プロジェクト | わかちあいファンド石垣島プロジェクト |
| 設計・管理 | 株式会社長江紅美建築設計事務所 |
| 施工 | 【建築】株式会社前木組 /【設備】株式会社アイランドエコロジー |
| 工事種別 | フルリノベーション・用途変更等工事 |
| 全体工期 |
2024年8月 〜 2026年8月(工事完了※) ※積み残し課題につき、8月24日工事完了 |
本プロジェクトは、南国リゾートとしてのポテンシャルを最大限に引き出し、富裕層やインバウンド顧客に訴求する高付加価値物件へのフルリノベーション工事を推進しています。
■ 進捗状況およびステータス
- 全体進捗率: 100%※
- 進捗状況:建築工事、設備工事、家具工事について工事完了
- 現在のステータス: 一部積み残し課題についても工事完了。

■ 積み残し課題について
〇インターネット接続ならびに内部機器の設定について
8月末頃完了予定としておりました、アレクサ設定、デジタルロック設置ならびにカバー設置について、8月20日工事完了。

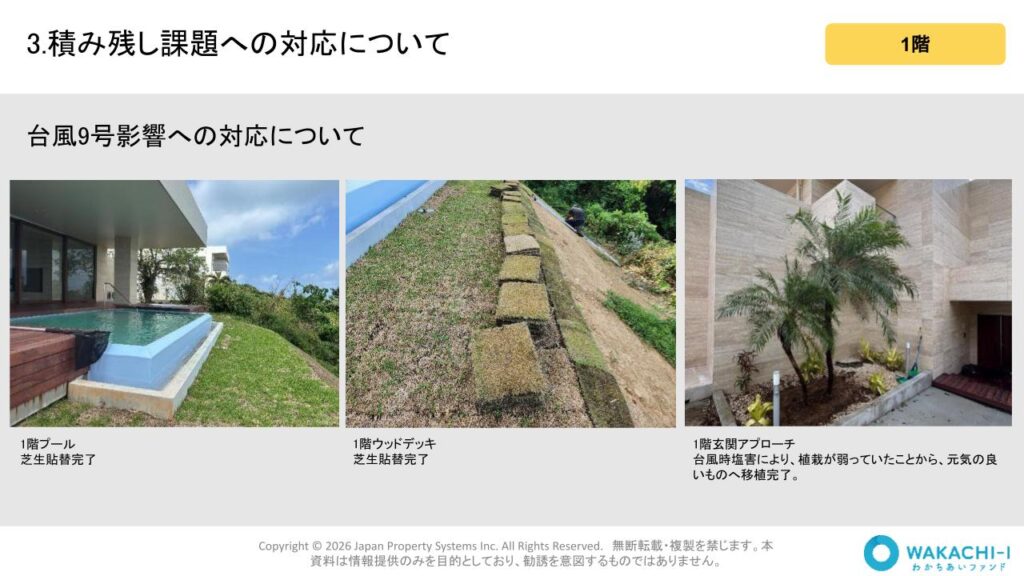

〇台風9号影響への対応について
台風9号の影響により、植栽の一部が輸送船内で枯れてしまう事象が発生。交換の対応を8月20日に全て完了。

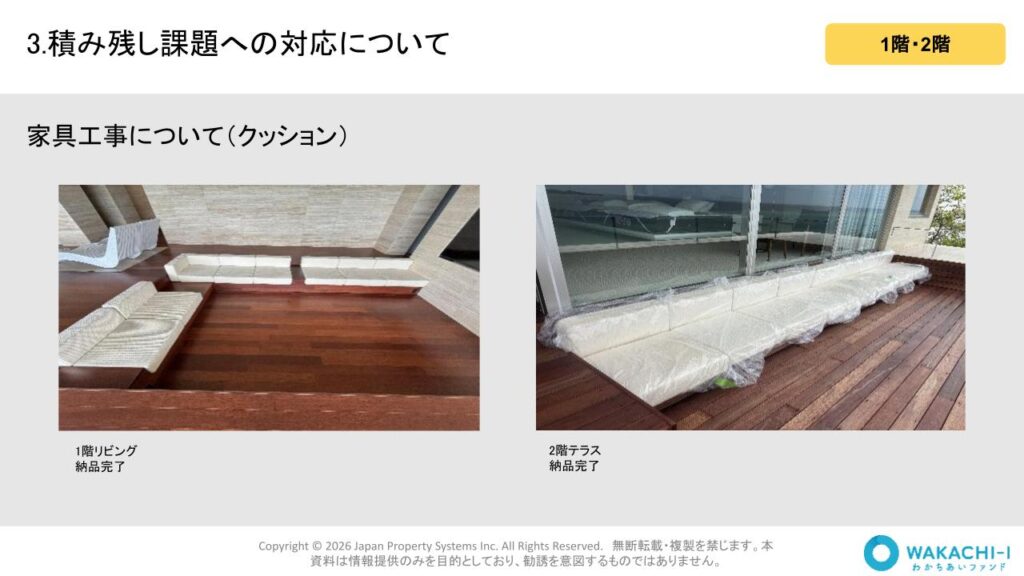

〇家具工事について(クッション製作)
ウッドデッキ関係工事の進捗遅れに伴い、製作が遅れていたクッションについて、8月24日納品完了。

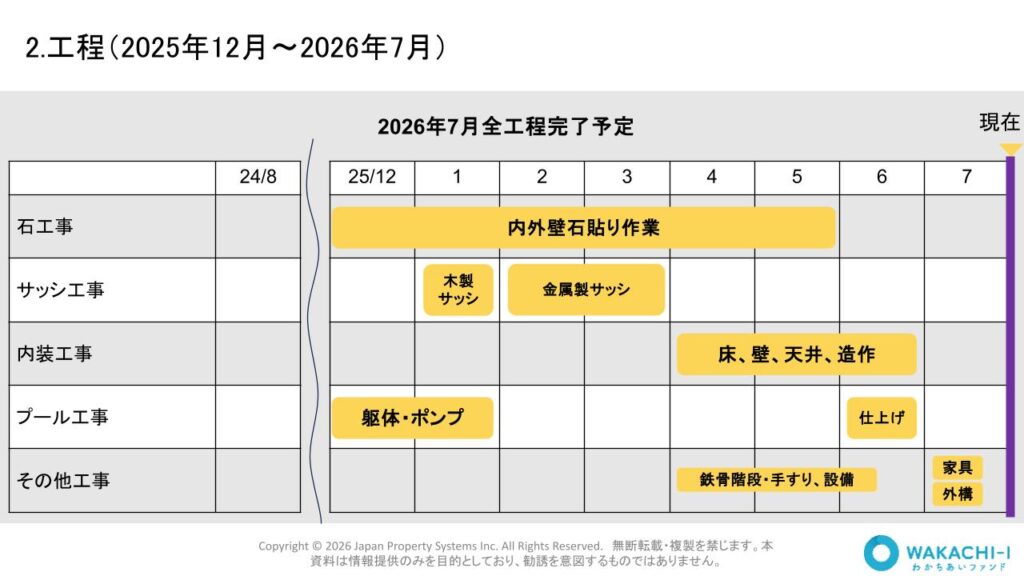

■ 工事実績と今後の詳細スケジュール
| 工期段階 | 主な実施工事内容 |
|
【完了工事】 〜 2026年7月25日 |
各種積み残し課題への対応 ・インターネット関連工事 ・植栽工事(台風影響による枯れへの対応) ・クッション製作 |
安全・品質管理について:
石垣島特有の強風・台風対策をはじめ、周辺住宅への影響を配慮した騒音・振動防止対策を徹底しております。現場では「安全第一」を基本方針とし、施工時の品質管理(特に海風による影響を防ぐ耐塩害建材の選定、防錆処理、プールの防水層厚み検査等)を厳格に実施しております。現在まで無事故・無災害にて施工が推移しております。
ファンド運用(分配・償還)への影響:
今後は、完了検査および引渡しを速やかに実施したうえで販売活動を進め、適正な価格での売却を目指してまいります。引き続き、投資家の皆様への分配および償還を円滑に実施できるよう、関係者と連携しながら鋭意取り組んでまいります。
※石垣島プロジェクトの現地の工事写真や詳細なビジュアルに関しましては、投資家様向けの別紙フォトギャラリー資料に掲載されておりますので、そちらを合わせてご高覧ください。
今後とも、本プロジェクトの円滑な推進に全力を注いで参りますので、変わらぬご支援を賜りますようお願い申し上げます。
.pptx-1-1024x576.jpg)
.pptx-2-1024x576.jpg)
.pptx-3-1024x576.jpg)
.pptx-4-1024x576.jpg)
.pptx-5-1024x576.jpg)
.pptx-6-1024x576.jpg)
.pptx-7-1024x576.jpg)
